수년간의 지연으로 총 사업비 약 10조 동 규모의 조수 차단 사업에서 2조 5,350억 동 이상의 이자가 발생했으며, 현재 하루 평균 10억 8,000만 동씩 늘어나고 있다고 투자사 측이 밝혔다.
이 같은 내용은 쭝남 그룹(Tập đoàn Trung Nam) 계열사인 쭝남 안 찌에우 유한회사(Công ty TNHH Trung Nam An Triều)가 호치민시 인민위원회 및 관련 기관에 제출한 공문에 담겼다. 공문은 1단계 도시 조수 침수 해소 사업에 관한 것이다.
회사 측은 미해결 현안들이 처리되지 않아 이자 비용이 계속 늘어나고 있으며, 이로 인해 시와 투자사 모두 손실을 보고 있다고 밝혔다. 하루 발생 이자는 약 10억 8,000만 동으로 연간 3,880억 동 이상에 해당한다.
6월 말 기준 누적 이자는 2조 5,350억 동을 넘어섰다. 투자사가 BIDV에 상환한 금액은 약 4,860억 동에 불과하며, 미상환 잔액은 약 2조 500억 동에 달한다.

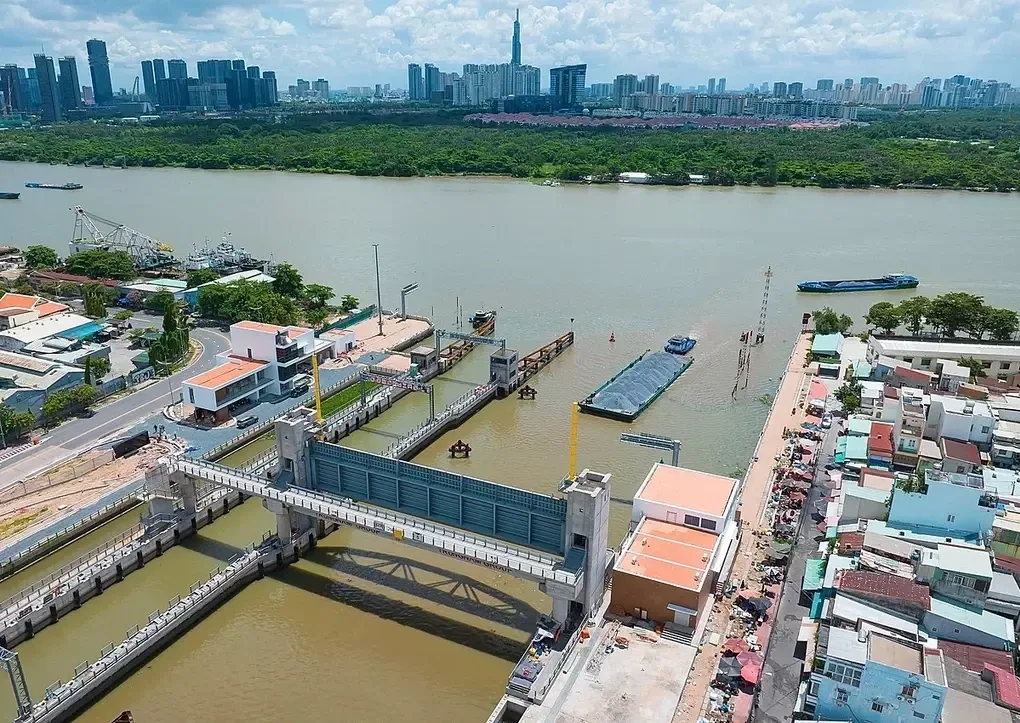

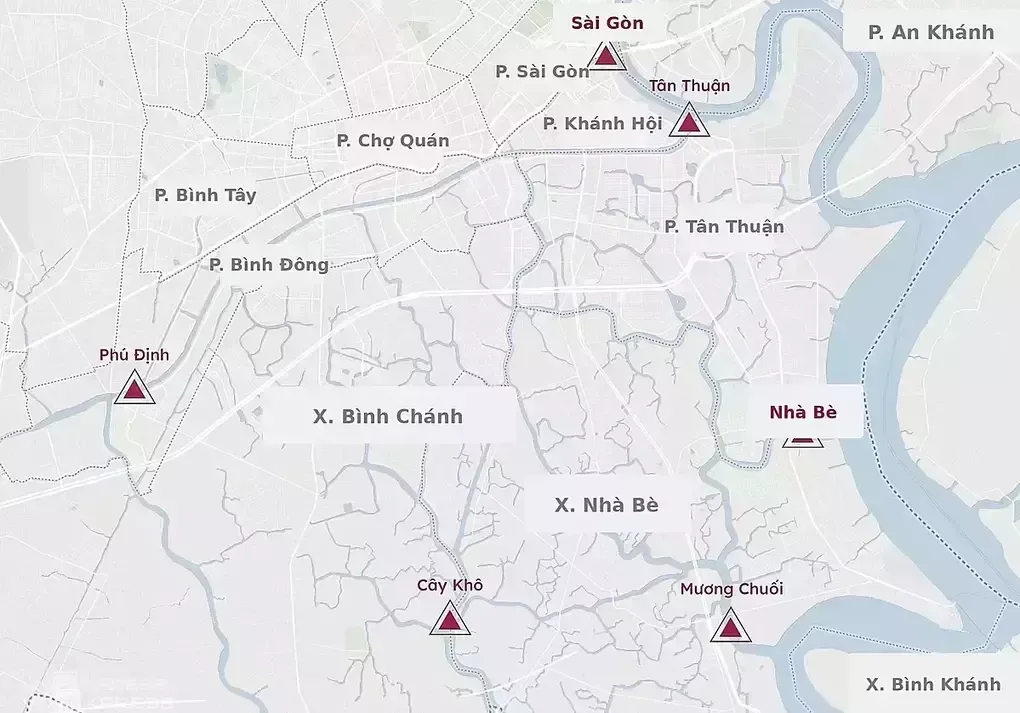

2016년 착공한 이 사업은 초기 총 사업비 약 10조 동으로, BT(건설-양도) 방식으로 추진됐다. 폭 40~160m의 조수 차단 수문 6개와 사이공강 연안 7.8km 이상의 제방, 부속 시설물 등으로 구성된다.
당초 2018년 완공 예정이었으며, 사이공강 연안과 호치민 도심을 포함한 570km² 지역의 침수를 통제해 약 650만 명의 주민을 보호한다는 목표였다. 그러나 투자사에 대한 대금 지급 방식 문제 등으로 공사가 여러 차례 중단됐다. 세 번째 공사 중단 시점인 2020년 11월 당시 공정률은 약 90%였다.
5년간의 공사 중단 끝에 일부 난제가 해소되면서 2025년 말부터 공사가 재개됐다. 현재 공정률은 93% 이상이며, 2026년 내 완공을 목표로 하고 있다.
현재 가장 큰 걸림돌은 BT 계약에 따른 토지 대금 지급 문제가 아직 완전히 해결되지 않은 것이다. 투자자 측은 이로 인해 기업이 부채 상환과 공사 재개에 필요한 재원을 확보하지 못하고 있다고 주장한다. 대출금은 연체 상태로 부실채권으로 분류돼 추가 신용 접근마저 막힌 상황이다.
쭝남안찌에우는 호치민시에 총 투자 규모, 토지 대금 지급 방식, 이행 체계, 사업 추진 과정에서 발생한 제반 사항을 반영하기 위해 7월 중 BT 계약 부속서에 서명해 줄 것을 건의했다.
회사는 쩐흥다오가 257번지와 리트엉끼엣가 79B번지의 토지 두 필지를 계약 부속서에 추가할 것을 제안했다. 이미 양도 결정이 났으나 가격 산정과 토지 사용권 증서 발급이 완료되지 않은 토지에 대해서는, 투자자 측이 은행 자금 조달의 근거를 마련할 수 있도록 시가 관련 절차를 조속히 마무리해 줄 것을 요청했다.
정부 지도부는 최근 결론에서 호치민시가 이 사업의 남은 현안을 처리할 충분한 권한을 갖고 있다고 밝혔다. 시 인민위원회 위원장은 관련 부서들이 투자자와 협력해 잔여 문제를 규정에 맞게 완전히 해결하고, 국가 자산의 손실·낭비나 부정적 사태가 발생하지 않도록 지시할 것을 요청받았다.
재무부, 국가은행, BIDV 및 관련 기관들은 호치민시의 난관 해소를 위해 협력·지원하도록 지시받았다. 투자자는 시와 적극적으로 협의해 처리 방안을 합의하고, 올해 안에 공사를 완공해야 한다.
쭝남안찌에우에 따르면, 공사가 재개된 이후 현장에는 상시 약 600명의 엔지니어·근로자·관리 및 지원 인력이 투입되고 있다. 남은 공사량은 주로 설비 설치 및 마감 작업이 대부분을 차지한다.
